23 april 2026
Dreigende aansluitstop maakt netbewust installeren urgent
Langdurige aansluitstop afgewend
Staatssecretaris Jo-Annes De Bat (Klimaat en Groene Groei) informeerde de Tweede Kamer deze week over de stand van zaken van de aanpak om een volledige aansluitstop voor kleinverbruikers in de Flevopolder en provincies Gelderland en Utrecht (FGU-regio) te voorkomen. In een Kamerbrief schrijft De Bat dat met de gezamenlijke inzet van TenneT en de regionale netbeheerders en overheden een langdurige aansluitstop is afgewend.
Aanleiding voor het crisisoverleg was het signaal van TenneT medio februari dat zonder aanvullende maatregelen in deze regio geen nieuwe of zwaardere kleinverbruikaansluitingen meer mogelijk zouden zijn vanaf aankomende zomer.
Verzwaren naar 3-fase niet mogelijk de komende zeven jaar
In een reactie op de Kamerbrief geeft Techniek Nederland aan dat de aansluitstop duidelijke en voelbare gevolgen voor zowel inwoners als bedrijven. Voor huishoudens betekent dit in de eerste plaats dat het verzwaren van een 1-fase naar een 3-fase elektriciteitsaansluiting de komende zeven jaar niet mogelijk is tenzij de netbeheerder eerder transportruimte vindt of het hoogspanningsstation Breukelen-Kortrijk eerder wordt opgeleverd.
Netbewust installeren

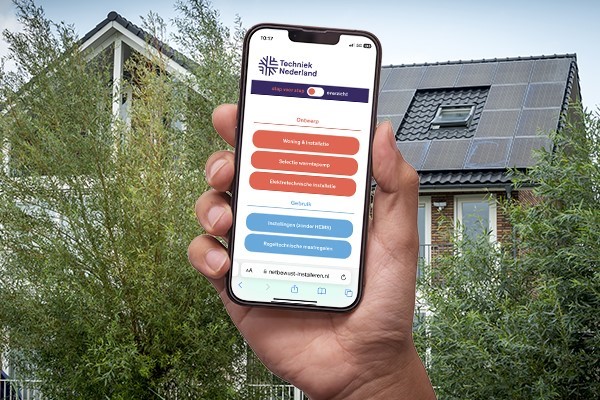

Voor installateurs wordt het als gevolg van netcongestie belangrijker om bij de installatie van apparaten en het advies aan klanten rekening te houden met netcongestie. Techniek Nederland helpt daarbij met de webapp Netbewust Installeren. De app is op ieder device te raadplegen. In een paar klikken krijg je per woningsituatie het juiste advies of voorschrift. De app is ingedeeld op verschillende thema’s. Het eerste is de (hybride) warmtepomp. De webapp wordt doorontwikkeld en in de toekomst worden thema’s toegevoegd.
Rem op verduurzaming
De aansluitstop vormt volgens de brancheorganisatie een belemmering voor verdere verduurzaming en elektrificatie voor huishoudens en bedrijven, omdat sommige duurzame oplossingen juist afhankelijk zijn van een zwaardere aansluiting. Denk hierbij aan laadpalen voor elektrische auto’s of renovatie naar gasloze woningen met volledig elektrische warmtepompen.
Grootschalige renovaties lopen gevaar
Voor woningcorporaties kan de situatie problematisch worden bij grootschalige duurzame renovaties. Projecten waarbij woningen volledig gasloos worden gemaakt, lopen vertraging op of moeten worden aangepast door de beperkte netcapaciteit.
De impact op bedrijven en de regionale economie is nog ingrijpender. Nieuwe bedrijven kunnen zich niet vestigen omdat zij geen (nieuwe) aansluiting kunnen krijgen. Bestaande bedrijven die willen uitbreiden of verduurzamen, lopen vast doordat zij hun aansluiting niet kunnen verzwaren. Dit remt economische groei en innovatie in de regio.
Wat nog wél mogelijk is
Tegelijkertijd ziet Techniek Nederland dat er binnen een bestaande 1-fase aansluiting nog steeds veel wél mogelijk is. De brancheorganisatie doelt daarbij op oplossingen zoals een hybride warmtepomp, zonnepanelen en elektrisch koken die gewoon geplaatst kunnen worden. Daarnaast denkt Techniek Nederland dat slimme technieken, zoals een energiemanagementsysteem en opslag via bijvoorbeeld een zonnestroomboiler of thuisbatterij helpen om het beschikbare vermogen binnen de 1 fase aansluiting efficiënter te benutten. Een erkende installateur kan bewoners hierin goed adviseren.
Lees ook:
Belangrijkste uitkomsten van overleg tussen TenneT, de regionale netbeheerders en overheden
- Geen algehele aansluitstop in de hele FGU‑
- De regio wordt opgesplitst in vijf congestiegebieden (per 1 juli 2026), zodat flexibiliteit gerichter kan worden ingezet.
- Woningbouw met ‘onderhanden werk’ kan overal doorgaan; in Utrecht gaat het om circa 35.000 woningen.
- In vier van de vijf gebieden is beperkte ruimte voor nieuwe aansluitingen met maatschappelijke prioriteit (zoals scholen, politie en deels woningbouw).
- In één groot deel van de provincie Utrecht is het tekort aan capaciteit nog te groot: daar geldt tijdelijk een pauze voor alle nieuwe of zwaardere aansluitingen, behalve voor onderhanden woningbouw.
- Voor niet‑prioritaire aansluitingen (bedrijven en overige aanvragen) is nergens extra capaciteit beschikbaar.
